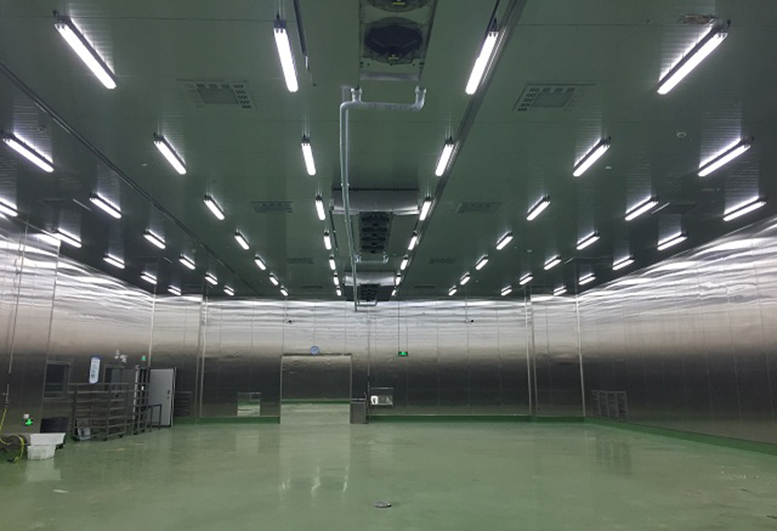

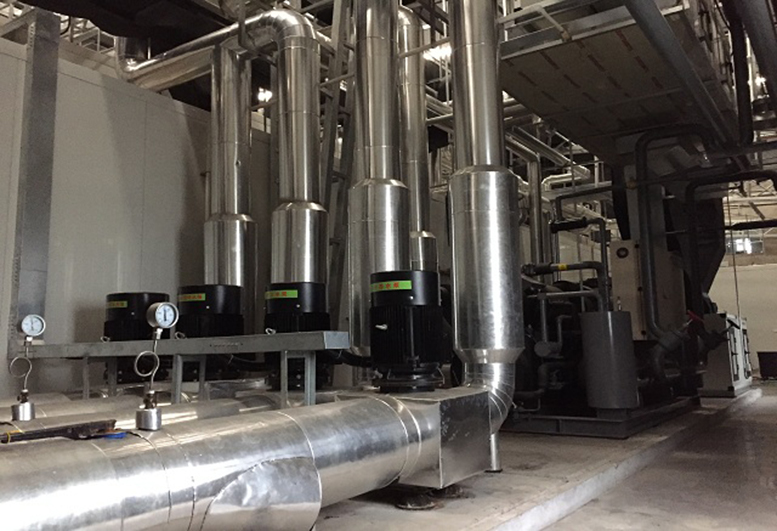

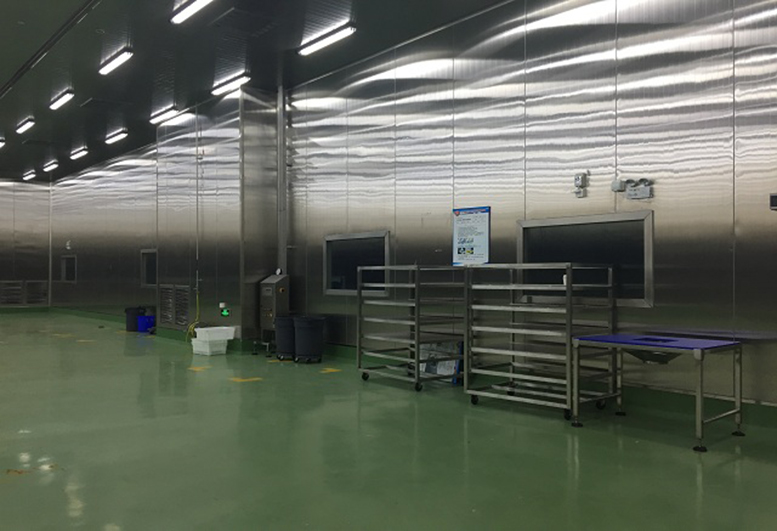

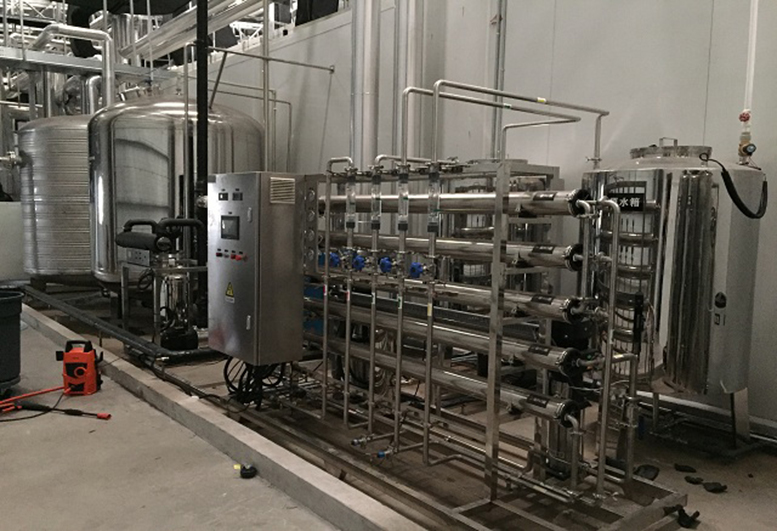

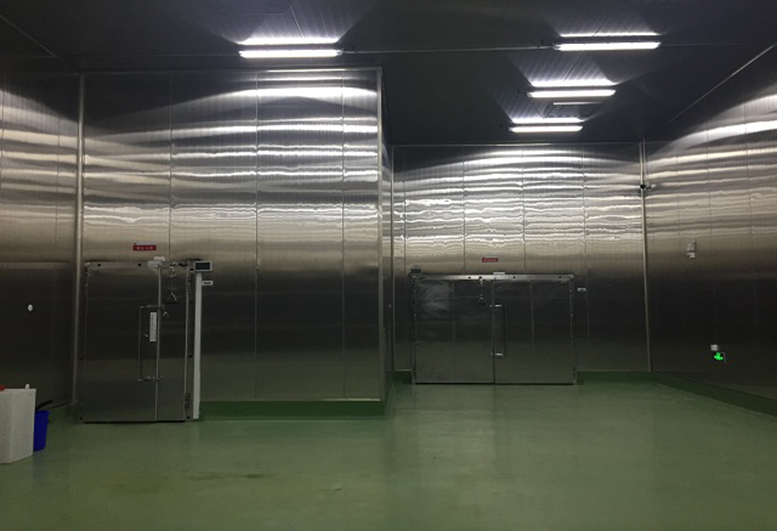

工程名称:鲜食冷链无尘车间装修工程
工程内容:10万级净化工程
行业类别:鲜食冷链车间
■ 洁净室的净化工程竣工验收的调试前的准备工作
1、洁净室的净化工程调试的组织准备:
成立以建设单位(业主)为组长的有设计单位、施工单位、监理单位人员参加的调试小组。调试小组领导调试的全面工作,调试小组协调各方面的关系,调试小组为调试工作提供各种软硬条件。
2、洁净室的净化工程编制调试大纲
在调试小组领导和组织下,编制调试大纲。调试大纲是调试工作的指导性文件。调试大纲的内容包括:组织分工、物资调动;调试项目、调试方法、调试仪表;调试程序、调试进度、调试计划安排等。调试大纲的编制使调试人员思想明确、认识统一、步调一致、行动整齐,使调试工作顺利进行。
3、洁净室的净化工程施工现场质量的会检。
在调试小组的领导组织下,有建设单位、设计单位、施工单位、监理单位的有关领导和技术人员参加,对施工现场、施工质量进行全面会检。从冷冻站、换热站、锅炉房、变配电站、空调机房到供冷、供热、供电系统、空调净化系统和自动控制系统。从设备(冷冻机、锅炉、水泵、冷却塔、空调器等)、配件(阀门、风口、消声器等)、管道和管线到保温、设备基础、管道支吊架等的工程施工质量进行全面会检。看是否按图施工、查与设计图不符之处,找施工质量不合格项目并查其原因。并对施工、加工、安装等质量问题逐一填写“缺陷明细表”,提出整改意见,限期(正式调试之前)整改完毕。
4、洁净室的净化工程的空调设备、空调系统的清扫:
①调试之前对洁净室进行全面、彻底的清扫是十分必要的。对洁净室的地面、墙面、吊顶、门窗进行认真、全面、彻底的大扫除(最好请专业的清洁公司);对空调设备、空调管道(送风管、回风管、新风管),空调配件(清声器、阀门、风口等)进行检查、检漏和擦试。达到洁净要求为止。
1.②安装粗效、中效过滤器进行第一次空吹。在彻底清扫的基础上,安装空调器内的粗效和中效过滤器。对整个净化空调系统进行空吹,空吹时间为24~36小时,使整个系统得到初步的净化。
③安装高效过滤器。系统空吹后可以安装高效过滤器。高效过滤器在安装之前,要求对其逐一进行检漏,对有泄漏者进行堵漏。检漏在临时检漏台上进行,尘源利用大气尘。被检合格的高效过滤器方能进行安装,安装完毕后对高效过滤器的安装密封再进行检漏(利用尘埃粒子计数器扫描),达到安装合格。
④高效过滤器安装检漏合格后再对净化空调系统进行第二次空吹。空吹时间24小时,然后方可进行入调试程序。
5、洁净室的净化工程测试仪器、仪表、工具的准备
①调试前要对调试中所用的仪器仪表进行调试和标定(超过使用时间还需重新进行标定)。所用的仪表包括测量风速、风量、温度、相对湿度、压差、噪声、振动、转数、时间、大气压力和洁净度的仪器仪表等。
②调试所用的器材、工具的准备。如:电工工具、管工工具、扳金工工具、钳工工具以及爬高上下的梯子等。并且请施工单位配合电工、管工、扳金工和钳工。
③调试和测试工作所用的图纸和记录表格的准备。
深圳海诚装饰专业承接各大行业厂房装修,无尘车间装修!详情致电:187-2014-1214
